光伏改造招标方式调整,企业报价与质量权重更透明

2026-10-20 13:34:55

光伏改造招标方式调整,企业报价与质量权重更透明,这件事值得关注。它不只是评标表格的改动,而是把改造项目的价格竞争放到质量约束之下,让业主、投标企业和监管方都能看清钱花在哪里、质量如何兑现。对存量电站而言,改造效果直接关系到发电收益与运行安全,招标规则透明化因此牵动多方利益。

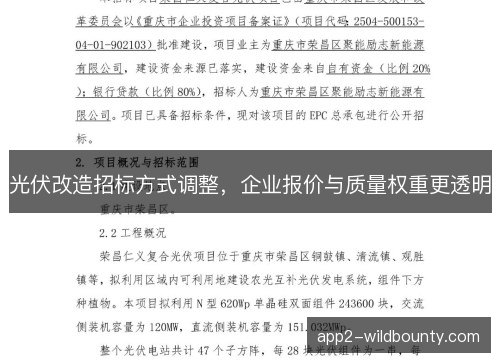

近期一些光伏改造项目在招标文件中明确报价分与质量分的权重,公布评分项和计算公式。投标人能按条款测算得分,评标委员会也须按细则打分并留痕。过去那种只看总价的做法被改变,报价与质量权重更透明成为招标文件的硬要求,改造范围、设备参数和并网条件同步列明。

评分细则把质量分拆成组件转换效率、衰减率、施工组织、运维响应和履约信誉等若干项,每项都有可核验的证明材料和打分区间。报价权重设置上下限,既防止低价抢标,也避免价格分形同虚设。招标人还要在澄清文件中解释权重依据,让投标人明白质量承诺如何换算成分数。

光伏改造不是新建电站的简单复制,屋顶承重、支架锈蚀、逆变器匹配和并网条件都要逐站核查。低价中标若压缩设备与施工投入,短期省下的钱可能变成后期故障率和发电损失。招标人把报价与质量权重摆到明面上,就是让投标人无法靠模糊承诺取胜,也让业主能比较全生命周期成本。

规则透明后,企业报价不能再靠拍脑袋压价,而要把设备选型、施工工期、质保年限和运维投入逐项算清。质量分权重提高,意味着多花在高效组件和可靠支架上的钱有机会从评分中收回,恶意低价反而可能因履约风险被扣分。投标团队因此要把技术方案和成本测算打通,报价文件与质量承诺必须相互支撑。

对业主来说,报价与质量权重更透明,选出的不只是当期最低价,而是更接近改造目标的方案。招标前要明确发电量提升目标、设备寿命要求和停运时间窗口,否则质量分仍会落空。评标时把承诺写进合同,履约阶段按发电表现和运维响应考核,透明规则才能转化为真实收益。

招标方式调整还带来监管方式的变化。评分公式公开后,评标委员会的每一项打分都要有依据,澄清、补遗和异议处理也需留痕。电子招标让投标文件、开标记录和评标结果可追溯,减少暗箱操作空间。对异常低价和质量承诺明显偏离的投标,评标环节可以要求说明,避免规则透明却执行走样。

光伏行业进入存量电站提质阶段,早期项目陆续面临效率衰减和设备老化,改造需求比过去更集中。改造项目点多面广、单站规模不一,如果继续沿用新建项目的低价优先思路,容易忽视现场条件差异。招标规则把报价与质量权重说清楚,正是为了让改造市场从拼规模转向拼技术、拼服务。

权重透明并不等于向大企业关门。掌握检测、支架加固、智能运维等专项能力的企业,可以凭可验证的质量指标获得分数。反过来,资质不全、仅靠低价冲标的队伍会更难进入。招标文件若把质量证明要求写得过细,也可能抬高投标成本,需要在透明与可操作之间找平衡。

规则更透明,也要防止新的形式主义。质量分若过度依赖专家主观判断,可能出现人情打分;报价权重若设置不当,仍可能诱发围标或低价抢标。招标人需要公布权重测算依据,设置质量指标的可量化底线,并对评分异常进行复核。 PG电子App下载透明不是把表格贴出来就完事,而是让每个分值都能解释、能追责。

招标阶段的权重透明,还要延伸到合同履约。中标企业承诺的效率、质保和响应时间应写入合同条款,验收时按实测数据核对,运行期按发电量和故障处理记录评价。信用评价结果回流到后续招标,形成一次承诺、全程负责的约束。这样报价与质量权重才不只是评标时的数字游戏。

光伏改造市场长期存在低价中标后追加变更的隐患,表面中标价低,结算时却通过变更找回成本。报价与质量权重更透明,有助于把追加成本前移到评标环节,让优质优价有据可依。设备商和施工方也能据此判断,靠技术和服务挣钱比靠漏项低价更可持续。

往后看,光伏改造招标有望形成更细的标准化模板,按项目类型设置质量分档和报价区间。屋顶分布式、地面电站和工商业改造的权重不会一刀切,技术复杂度高的项目质量权重可适当上浮。数字化评标把评分过程固化下来,减少自由裁量,也让跨项目比较和监管抽查更容易。

光伏改造招标方式调整,企业报价与质量权重更透明

报价与质量权重更透明,最终改变的是光伏改造的决策方式。业主不再只问哪家报价最低,而要问哪家方案能在规定期限内多发多少电、少停多少天。投标企业也会把精力从猜测评分转向提升方案。规则稳定后,改造投资更容易形成可预期的收益模型,金融机构和保险机构评估风险也更有依据。

光伏改造招标方式调整不会一蹴而就,权重比例、评分细则和履约评价仍需在项目中反复校准。只要招标人敢于公开依据、监管方及时纠正偏差、投标企业用真实能力竞争,报价与质量权重更透明就会从文件要求变成行业习惯。存量电站的每一次改造,也将在这种规则下更接近安全、效率和收益的平衡。
